Aneel publica aviso do leilão das linhas de Belo Monte

De acordo com a Aneel, será a primeira vez que o país construirá uma linha de transmissão de 800 kilovolts (kV) com corrente contínua


	Belo Monte: linha deverá ser entregue em janeiro de 2018, data em que Consórcio Norte Energia, responsável pela construção de Belo Monte, deve pôr 12ª turbina em operação

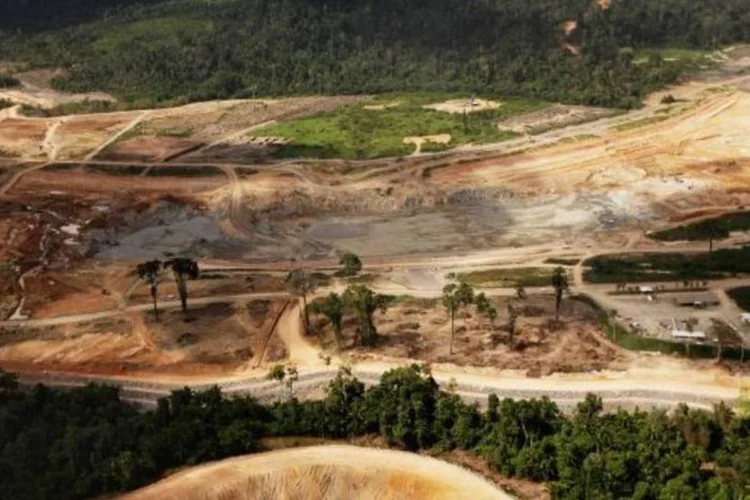

 (Mario Tama/Getty Images)

Belo Monte: linha deverá ser entregue em janeiro de 2018, data em que Consórcio Norte Energia, responsável pela construção de Belo Monte, deve pôr 12ª turbina em operação (Mario Tama/Getty Images)

DR

Da Redação

Publicado em 27 de dezembro de 2013 às 16h30.

Brasília - A Agência Nacional de Energia Elétrica (Aneel) publicou no Diário Oficial da União (DOU) desta sexta-feira, 27, o aviso de licitação referente ao leilão 11. Trata-se do leilão das linhas de transmissão da Usina Hidrelétrica de Belo Monte.

Como noticiado pelo Broadcast, serviço de notícias em tempo real da Agência Estado, no dia 19, a publicação do edital estava marcado para esta sexta-feira. A licitação está programada para 7 de fevereiro.

De acordo com a Aneel, será a primeira vez que o país construirá uma linha de transmissão de 800 kilovolts (kV) com corrente contínua. A linha terá extensão de 2,1 mil quilômetros e capacidade para transmitir 4 mil megawatts (MW).

A linha exigirá 4,5 mil torres. Segundo a Aneel, serão necessárias 134 mil toneladas de aço. A linha deverá ser entregue em janeiro de 2018, data em que o Consórcio Norte Energia, responsável pela construção de Belo Monte, deve pôr a 12ª turbina em operação, o que a torna indispensável para o escoamento da energia.

A sistemática deste leilão será diferente da prática que é comumente adotada pela Aneel. A licitação será feita em duas etapas. Na primeira, a tentativa será a de leiloar um único lote, chamado de AB, composto por duas subestações conversoras e pelas linhas de transmissão.

Se não houver proponentes para o lote único, terá início a segunda etapa do leilão, em que serão oferecidos o lote A, composto pelas subestações e, em seguida, o B, formado pelas linhas de transmissão. As subestações serão construídas no Pará e em Minas Gerais. As linhas passarão por Pará, Minas Gerais, Goiás e Tocantins.

Se o lote AB for licitado, o prazo para entrega das obras será de 46 meses. Se forem leiloados em separado, o prazo será de 44 meses para o lote B, para que sejam feitos testes de funcionamento das linhas e das subestações conversoras.

O lote A permanece com 46 meses. O edital está disponível para consulta na internet, no site da Aneel (www.aneel.gov.br). A inscrição (on-line) para participação no leilão será realizada no período de 4 a 5 de fevereiro. A sessão pública do leilão será realizada no dia 7 de fevereiro, na BM&FBovespa.

Acompanhe tudo sobre:Energia elétricaLeilõesBelo MonteUsinasHidrelétricasAneel

Mais de Economia

Lira acolhe só três de 99 emendas e mantém núcleo do projeto de isenção de IR até R$ 5 mil

Sem acordo, Congresso adia votação de MP alternativa ao IOF para véspera do prazo de validade

Antes de votação do IR, Lira diz que deve 'ajustar' pontos do projeto

Empresas de bets terão de bloquear cadastros de beneficiários do Bolsa Família e BPC/Loas
