Projeto para estocagem de lixo nuclear de usinas atrasa

Local que vai receber material das usinas Angra 1 e 2, no Rio de Janeiro, ainda não foi definido

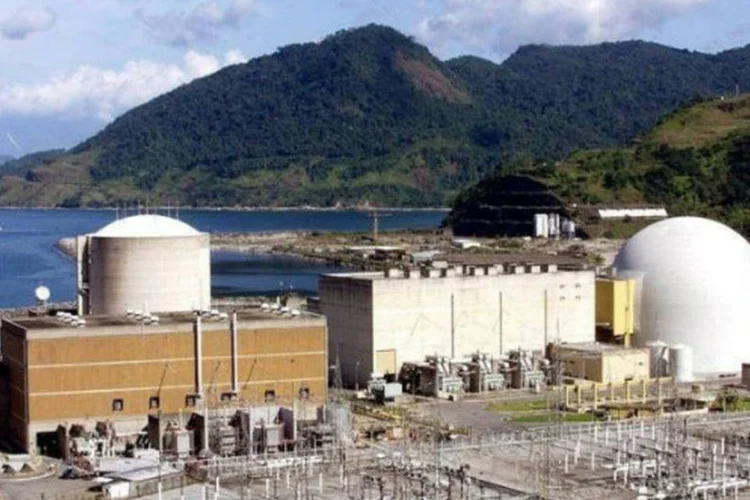

	Usina nuclear Angra 2, no Rio: capacidade de armazenamento deve se esgotar em 2025
 (AFP / vanderlei almeida)

Usina nuclear Angra 2, no Rio: capacidade de armazenamento deve se esgotar em 2025 (AFP / vanderlei almeida)

DR

Da Redação

Publicado em 4 de outubro de 2014 às 19h56.

Brasília - A indefinição sobre o local que vai receber o lixo radioativo gerado pelas usinas nucleares Angra 1 e 2 tem atrasado o cronograma de construção dessa estrutura.

As usinas, instaladas no Rio de Janeiro, têm estrutura para guardar as pastilhas de urânio enriquecido, mas essas estruturas são limitadas e deverão ser totalmente ocupadas nos próximos anos.

Daí a necessidade de se construir um local específico para que o produto fique guardado em segurança.

O Tribunal de Contas da União (TCU) analisou o andamento das ações ligadas ao cronograma previsto para erguer o Repositório Nacional de Rejeitos Radioativos de Baixo e Médio Níveis de Radiação (RBMN).

O projeto é tocado pela Comissão Nacional de Energia Nuclear (Cnen), uma autarquia vinculada ao Ministério da Ciência Tecnologia e Inovação (MCTI).

A análise aponta um atraso de três anos e três meses em relação ao cronograma original do projeto, jogando a data de conclusão de janeiro de 2017 para maio de maio de 2020.

O atraso está diretamente ligado à indefinição de onde, afinal, será erguido o local de armazenamento. Essa escolha deveria ter ocorrido até fevereiro de 2012, segundo os planos da Cnen, mas agora fala-se em dezembro de 2015.

A conclusão dessa etapa é requisito básico para o início de diversas tarefas do projeto como, por exemplo, licenciamento ambiental, licenciamento nuclear e projeto básico.

A decisão é delicada porque o RBMN será usado para armazenar, de forma definitiva (sem a intenção de remoção), todos os rejeitos originados na geração de energia nuclear, na pesquisa, na medicina e na indústria.

"Como a decisão definitiva acerca do local é bastante complexa, envolvendo diversos órgãos e entidades, assim como uma sensível fase de aceitação pública, com prazos de difícil previsão, constata-se que a etapa de seleção do local é crítica para o sucesso e tempestividade do projeto, devendo ser objeto de elevada atenção das autoridades e órgãos envolvidos com o projeto", informa o relatório do TCU.

A Eletronuclear informou ao TCU que revisou sua estimativa de prazo para o esgotamento da capacidade de armazenamento dos depósitos feitos no atual Centro de Gerenciamento de Rejeitos (CGR).

O esgotamento, que estava previsto para ocorrer em 2020, passou 2025, segundo a estatal.

"Contudo, mesmo considerando a extensão do prazo em que será necessário, o RBMN, por ser extremamente complexo e crítico para o Programa Nuclear Brasileiro (PNB), deve ser objeto de constante atenção e prioridade no âmbito da Cnen e dos demais órgãos e entidades governamentais envolvidos", declarou o tribunal.

N dia 19 de agosto, uma decisão judicial publicada pelo Tribunal Regional Federal da 2ª Região determina que a Cnen deve construir o RBMN até 2018.

A baixa execução financeira do projeto verificada até agora demonstra a fase preliminar em que o projeto se encontra. Até maio, apenas R$ 1,375 milhão foi liberado, o equivalente a 2,36% da dotação prevista para o período 2012-2014, de R$ 58,333 milhões.

O TCU determinou à Cnen que apresente, em até 120 dias, um detalhamento sobre todas as etapas previstas para execução de projetos e obras ligadas ao RNMN. A autarquia informou que a nova versão do cronograma geral está em fase de reformulação.

Acompanhe tudo sobre:cidades-brasileirasEnergiaEnergia nuclearInfraestruturaMetrópoles globaisRio de JaneiroUsinas nucleares

Mais de Brasil

STF rejeita recurso e mantém pena de Collor após condenação na Lava-Jato

O que abre e o que fecha em SP no feriado de 15 de novembro

Zema propõe privatizações da Cemig e Copasa e deve enfrentar resistência

Lula discute atentado com ministros; governo vê conexão com episódios iniciados na campanha de 2022
