Decisão sobre Santo Antônio e Jirau sai até dia 21

21 de outubro é a data-limite para que a CCEE feche a contabilização da produção de energia no mercado de curto prazo

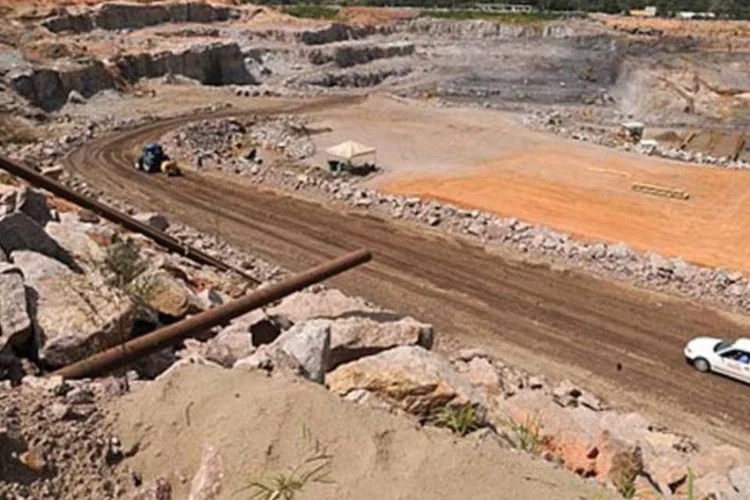

	Obras da Usina Hidrelétrica Santo Antônio, no Rio Madeira, em Rondônia: usinas de Santo Antônio e Jirau têm pedidos em análise da Aneel
 (ABr/Wikimedia Commons)

Obras da Usina Hidrelétrica Santo Antônio, no Rio Madeira, em Rondônia: usinas de Santo Antônio e Jirau têm pedidos em análise da Aneel (ABr/Wikimedia Commons)

DR

Da Redação

Publicado em 7 de outubro de 2014 às 15h00.

Brasília - Os processos relacionados às usinas hidrelétricas do complexo do Rio Madeira devem ser julgados pela Agência Nacional de Energia Elétrica (Aneel) até o dia 21 de outubro, disse o diretor André Pepitone.

Essa é a data-limite para que a Câmara de Comercialização de Energia Elétrica (CCEE) feche a contabilização da produção de energia no mercado de curto prazo. As usinas de Santo Antônio e Jirau têm pedidos em análise do órgão regulador.

"Vamos trabalhar para apresentar os votos antes do dia 21. O desejável é que tomemos uma decisão antes disso", afirmou Pepitone, que é relator de todos os processos que envolvem as usinas na Aneel.

No dia 21 de outubro, a CCEE fará a contabilização da produção de energia referente a setembro. A liquidação será feita no início de novembro.

Na segunda-feira, 06, a Santo Antônio Energia, concessionária responsável pela usina, depositou os R$ 266 milhões que devia ao mercado referentes à energia que deixou de produzir em agosto. Se não fizesse o pagamento, a empresa ficaria inadimplente e poderia ser excluída do mercado.

Na semana passada, a Odebrecht adiantou um aporte de R$ 1,59 bilhão para a concessionária. A Assembleia Geral Extraordinária (AGE) para deliberação dos sócios a respeito do aporte foi adiada para 21 de outubro, devido a divergências apresentadas pela Cemig.

Com o descasamento entre as datas previstas para realização da AGE e o prazo para liquidação das obrigações na CCEE, houve antecipação de recursos por parte da Odebrecht, que bancou sozinha os recursos.

O dinheiro também servirá para acertar pagamentos atrasados com o consórcio construtor da usina.

A Santo Antônio Energia pede o reconhecimento de que greves atrasaram o cronograma de antecipação das obras da usina por 63 dias. Como consequência, pede que a validade dos contratos de entrega de energia para as distribuidoras sejam postergados pelo mesmo período.

A empresa também questiona os critérios do órgão regulador para o Fator de Disponibilidade (FID) de suas turbinas.

A Aneel estabelece que as turbinas devem estar disponíveis para gerar em 99,5% do tempo, mas a Santo Antônio Energia pede que o índice somente seja cobrado quando todas as suas 50 turbinas estiverem prontas. Hoje, 32 estão em operação. A Santo Antônio Energia também questiona os casos na Justiça.

Já a Energia Sustentável do Brasil, responsável pela usina de Jirau, pede que a Aneel reconheça que greves atrasaram em 239 dias o cronograma de obras da usina.

Por essa razão, pede o adiamento do início dos contratos de entrega de energia às distribuidoras. A empresa já obteve uma cautelar favorável a seu pedido na Aneel e também têm liminar favorável ao pleito na Justiça.

Há uma diferença entre os atrasos nas obras das usinas. A Santo Antônio Energia pediu para que a entrega da usina fosse antecipada em um ano, mas só conseguiu iniciar a produção nove meses antes.

O problema é que a empresa vendeu a energia excedente para o mercado livre. Jirau não pediu antecipação, nem vendeu excedentes de energia ao mercado.

Acompanhe tudo sobre:AneelEnergiaEnergia elétricaHidrelétricasServiços

Mais de Brasil

'Extrema-direita não voltará a governar esse país', diz Lula sobre eleições de 2026

Moraes manda Ministério da Justiça formalizar pedido de extradição de Zambelli

Projeto que anula aumento do IOF deve ser pautado na terça, diz Hugo Motta

Empresários franceses prometem a Lula investir R$ 100 bi no Brasil
