Brasil

Custo da Linha 4 do Metrô de SP deve subir pelo menos 54%

De quatro estações previstas no contrato anterior, só a Fradique Coutinho foi entregue

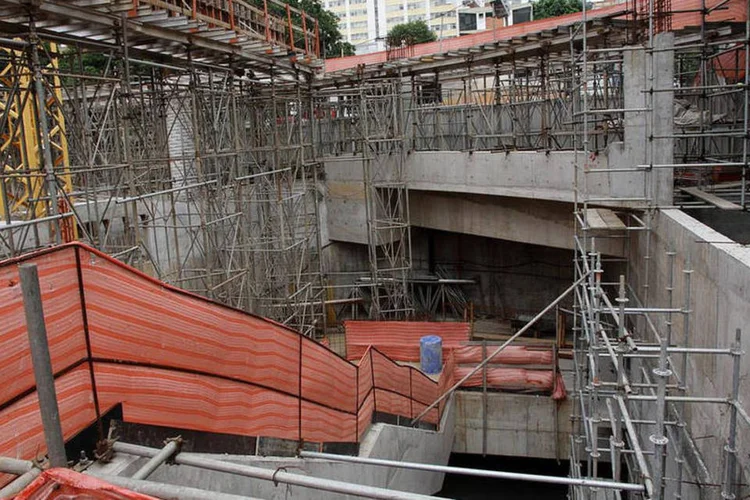

	Construção da estação Oscar Freire: custo da construção da linha 4 do metrô pode chegar a R$ 1,08 bilhão.
 (Metrô de São Paulo/ Divulgação)

Construção da estação Oscar Freire: custo da construção da linha 4 do metrô pode chegar a R$ 1,08 bilhão. (Metrô de São Paulo/ Divulgação)

DR

Da Redação

Publicado em 25 de abril de 2016 às 07h49.

São Paulo - A retomada das obras da Linha 4-Amarela da Companhia do Metropolitano de São Paulo (Metrô), paralisadas há nove meses após rescisão contratual, deve aumentar em pelo menos 54% o custo do empreendimento, que ligará a Luz, no centro, à Vila Sônia, zona oeste da capital.

Com a licitação feita neste mês pela estatal paulista para concluir o projeto, o valor final da construção de quatro estações, um pátio de trens, um terminal de ônibus e um túnel de 1,5 quilômetro de extensão deve ficar R$ 381,6 milhões mais caro do que o previsto. Os valores são do próprio Metrô, que alega acréscimo de serviços.

Até julho de 2015, quando os dois contratos com a empresa Isolux Corsán foram rescindidos por atrasos na execução, o custo seria de R$ 706,9 milhões. Durante a vigência do negócio, o Metrô pagou à empresa R$ 236,9 milhões, 33,7% do total.

Das quatro estações previstas, só a Fradique Coutinho foi entregue e entrou em operação em novembro de 2014. As demais estão incompletas. A Higienópolis/Mackenzie foi paralisada com 60% das obras prontas, e a Oscar Freire, com 40%, conforme a companhia.

Agora, porém, para concluir as obras remanescentes do mesmo projeto, o Metrô deve pagar pelo menos R$ 849,9 milhões a mais. Esse foi o menor valor oferecido na licitação feita no início deste mês pelo consórcio formado pelas empresas Construcap-Copasa-Assignia.

O Metrô deve anunciar o vencedor até junho, após analisar as propostas técnicas e as garantias financeiras. Somado ao valor que já foi pago pelo trecho executado, o custo da extensão da Linha 4 chegará a R$ 1,08 bilhão. E pode ser ainda maior, caso a companhia desclassifique a proposta mais barata.

No melhor cenário, o Metrô pagará ao consórcio que vai concluir as obras iniciadas e parcialmente executadas 20,3% a mais do que pagaria por toda a construção no contrato anterior.

"Soa muito estranho você pagar mais para fazer uma obra que já foi iniciada, com estações concluídas ou parcialmente concluídas, do que para uma obra que começa do zero. A pergunta que precisa ser respondida é se o valor do primeiro contrato era muito baixo e, portanto, era inexequível, ou se o novo valor está acima do custo real", afirma o engenheiro Horácio Augusto Figueira, consultor em engenharia de transportes.

Segundo o Metrô, a Isolux Corsán ofereceu um desconto de 40,7% na primeira licitação, em 2011, em relação ao orçamento feito pela companhia para executar toda obra, de R$ 942,9 milhões à época, e R$ 1,16 bilhão em valores atuais corrigidos pela inflação e considerando os aditivos assinados nos últimos quatro anos.

Agora, afirma a estatal, o orçamento era de R$ 1,28 bilhão. Além da Construcap, outros nove consórcios apresentaram proposta para a conclusão da Linha 4, que variam entre R$ 863,9 milhões e R$ 1,32 bilhão.

Atraso

A chamada segunda fase da Linha 4-Amarela, que contempla a construção de quatro estações e a extensão da linha até a Vila Sônia, foi prometida pelo governo Geraldo Alckmin (PSDB) para ficar pronta em 2014, mas uma série de atrasos comprometeu o cronograma. A situação ficou mais grave em novembro de 2014, quando parte dos trabalhos chegou a parar.

No início de 2015, Alckmin ameaçou rescindir os contratos. Posteriormente, em abril, o Metrô liberou mais R$ 20 milhões para a obra, mas não evitou a paralisação e rescisão do negócio. A Corsán acusou a companhia de atraso e falha em projetos. Ambos brigam na Justiça.

Prazo

Agora, o Metrô espera concluir a nova licitação nas próximas semanas e retomar as obras neste semestre. Segundo a companhia, o contrato a ser assinado prevê que a Estação Higienópolis-Mackenzie seja concluída em 12 meses; a Oscar Freire, em 15 meses; a São Paulo-Morumbi em 18 meses e a Vila Sônia, em 36 meses.

Quando essa fase for concluída, a Linha 4 terá 14,3 quilômetros e 11 estações. Atualmente, funciona com 8,9 km e sete estações.

As informações são do jornal O Estado de S. Paulo.
